突破关键节点 鲁西交通升级按下“加速键”

作者:杨德坤  时间:2025-05-12  【字体:

5月6日,随着国家电网调度中心确认500千伏邑武Ⅰ、Ⅱ线及站内设备成功带电运行,由中国铁建投资集团投资建设,中铁十四局电气化公司承建的东阳高速公路关键控制性工程——双回路500千伏邑武、乐武线迁改任务圆满完成,为东阳高速2025年全线通车运营扫清核心障碍。

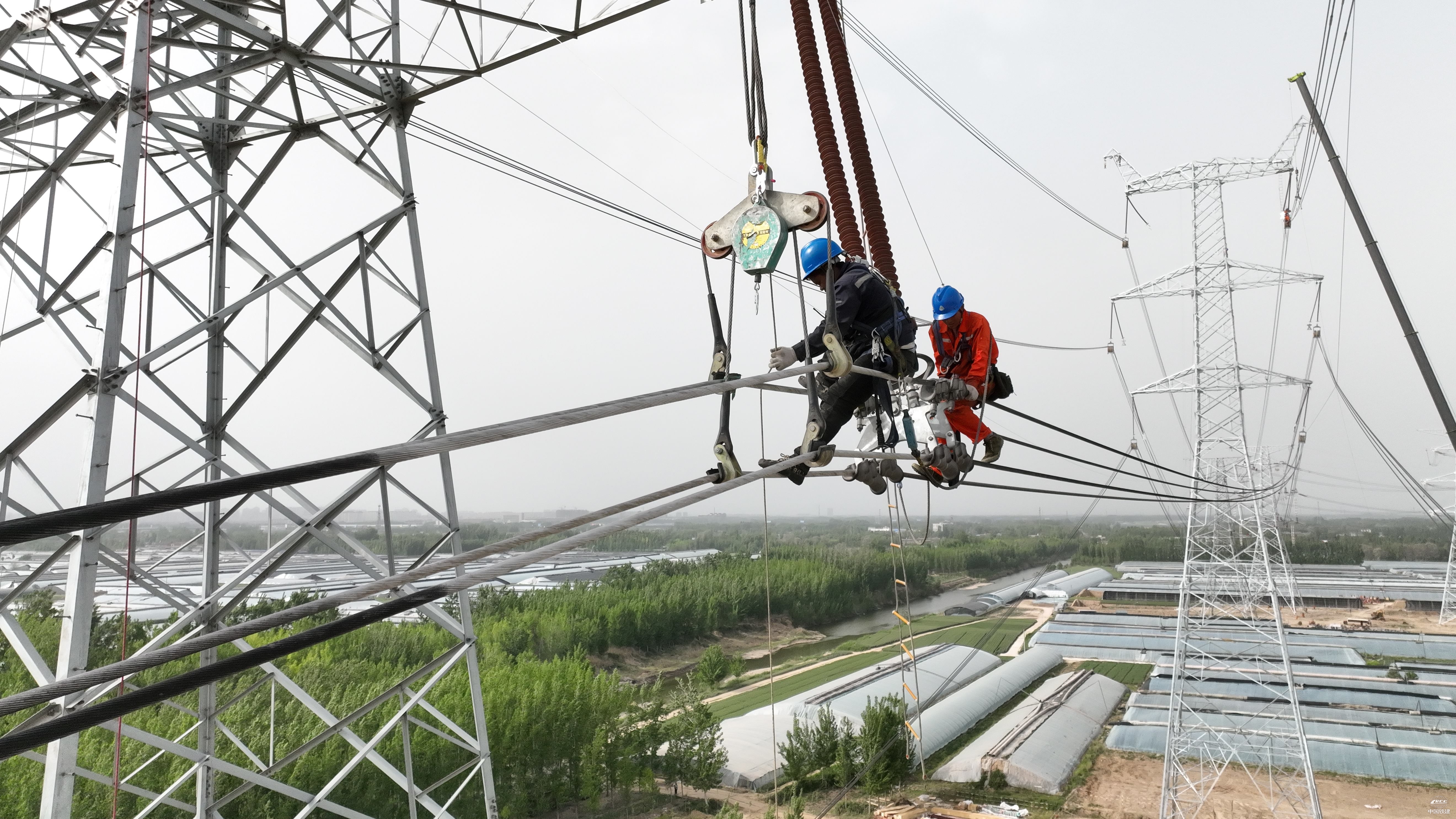

500千伏超高压迁改(杨德坤 摄)

东阿至阳谷高速公路是山东省“十四五”综合交通运输规划重点项目,也是聊城市迄今投资规模最大的单体工程。线路全长58.55公里,采用双向四车道标准,设计时速120公里。线路起于东阿南枢纽,串联青兰高速与德上高速,途经东阿、阳谷、莘县三地,将进一步强化区域路网衔接能力。

作为电网核心输电通道,国家电网对于500千伏超高压迁改工程,每年仅有一次停电计划。项目团队在迁改前完成线路定测、方案评审、图纸出具、材料进场等准备工作,联合山东省超高压公司采用三维建模模拟新旧塔位空间关系,创新应用“无人机放线+张力牵引”工艺,减少线下作业风险。面对仅10天的停电窗口期,项目多次组织技术人员进行桌面推演,在10天的时间内,同步完成新塔组立、旧塔拆除、导线架设、消缺验收等核心工序,堪称“与时间的极限竞速”,工期缩短近20%。

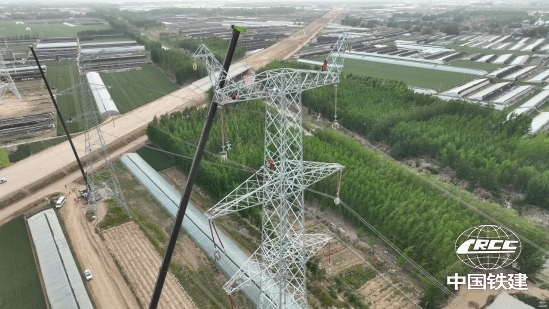

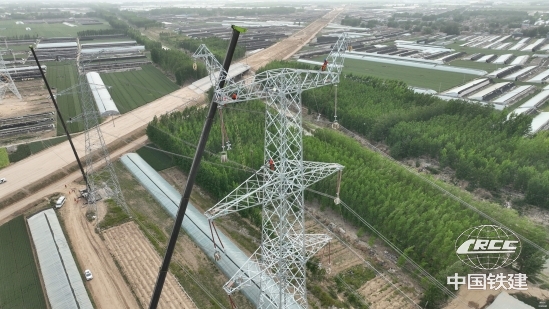

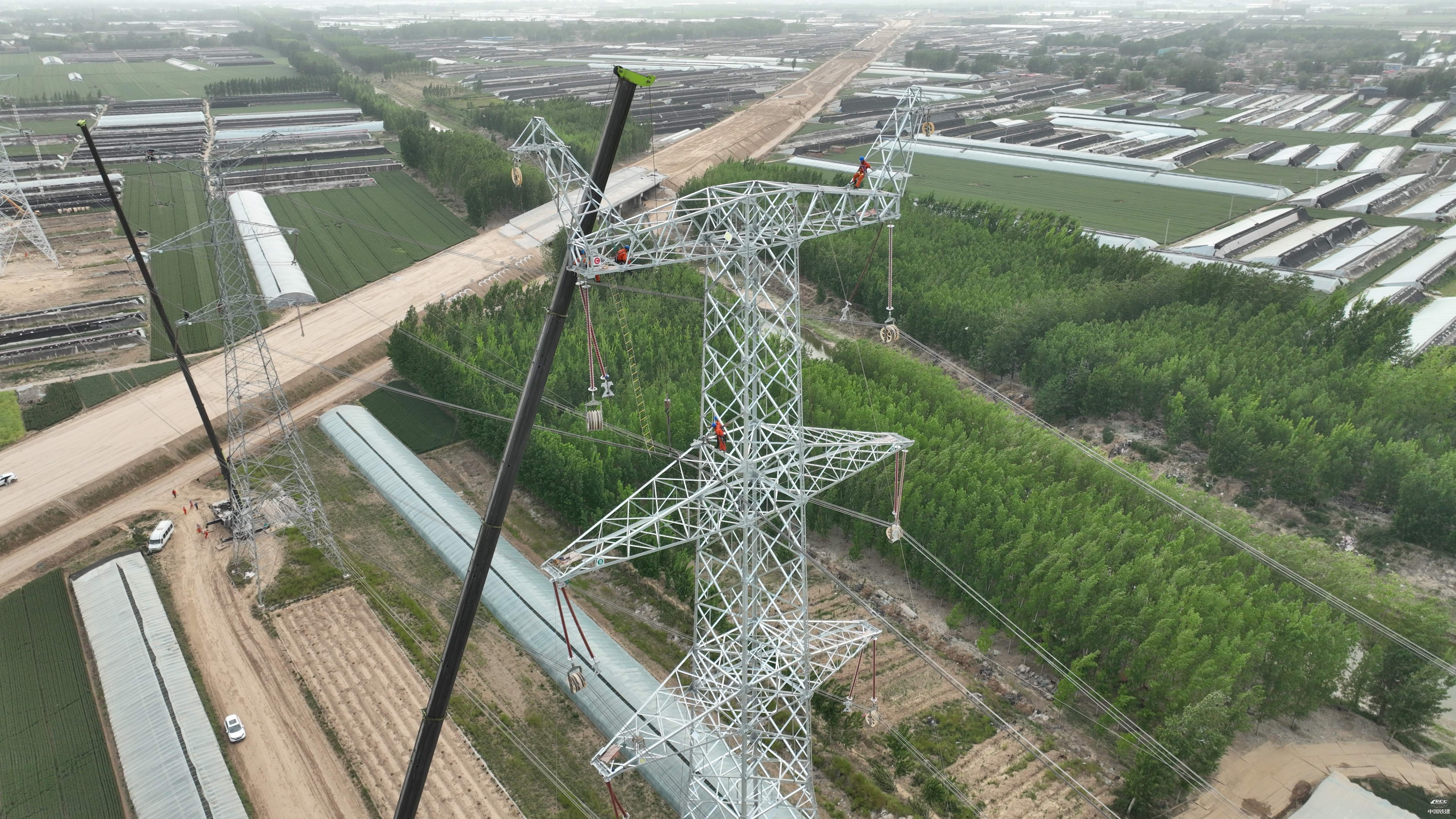

500千伏超高压迁改(杨德坤 摄)

东阳高速全线贯通运营后,将显著提升鲁西地区交通承载力,成为山东省“交通强省”战略的重要支点。
