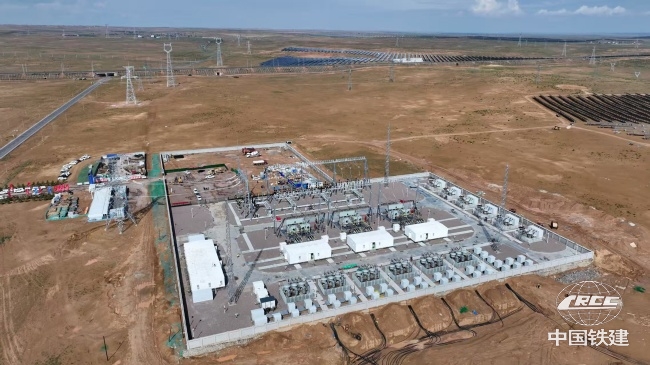

宁夏灵武330千伏升压站(徐敬 摄)
6月30日,中铁十四局承建的宁夏灵武100万千瓦光伏复合项目330千伏输变电工程核心升压站倒送电一次成功,标志着该升压站顺利并网,同时也标志着宁夏绿色低碳能源体系建设取得关键进展。
该工程位于宁夏回族自治区灵武市马家滩镇,是宁夏"十四五"能源规划核心项目。中铁十四局承担了升压站全专业施工任务,涵盖3639.64平方米生活区与复杂电气系统建设等。目前全站电气设备的安装与调试已全部完成,综合楼、辅助楼、地下水泵房等生活区建设正稳步推进。
建设过程中,项目部克服高温风沙恶劣气候、电气设备繁杂、工期异常紧迫以及多工序交叉作业等诸多挑战。为破解工期压力,团队提前策划,在获取技术规范书后即启动标准化招标,协调资源推动全站设备招标及进场较计划提前3天完成;基础施工时,项目部与设计单位高效对接,提取关键数据后采用大开挖方案,加大人力投入,设备基础施工提前3天通过质检验收。面对设备安装与附属工程交叉施工难题,项目部开辟外围第二施工通道,结合设备参数科学规划吊装点位,主变压器安装引入滑移法及防沉降工艺保障稳定性。针对高温天气,实施"早晚双班制"错峰施工,在保障人员安全的同时最大化提升效率,确保各环节有序推进。
据悉,该升压站是宁夏灵武100万千瓦光伏复合项目核心工程,项目投运后年发电量可满足约50万户家庭年用电需求,年节约标准煤近1000万吨,减少二氧化碳排放3000万吨,经济环保效益显著。此次升压站并网是中铁十四局进军宁夏新能源市场首胜,为公司在宁夏新能源领域实现全产业链布局、项目集群式滚动发展奠定基础。
