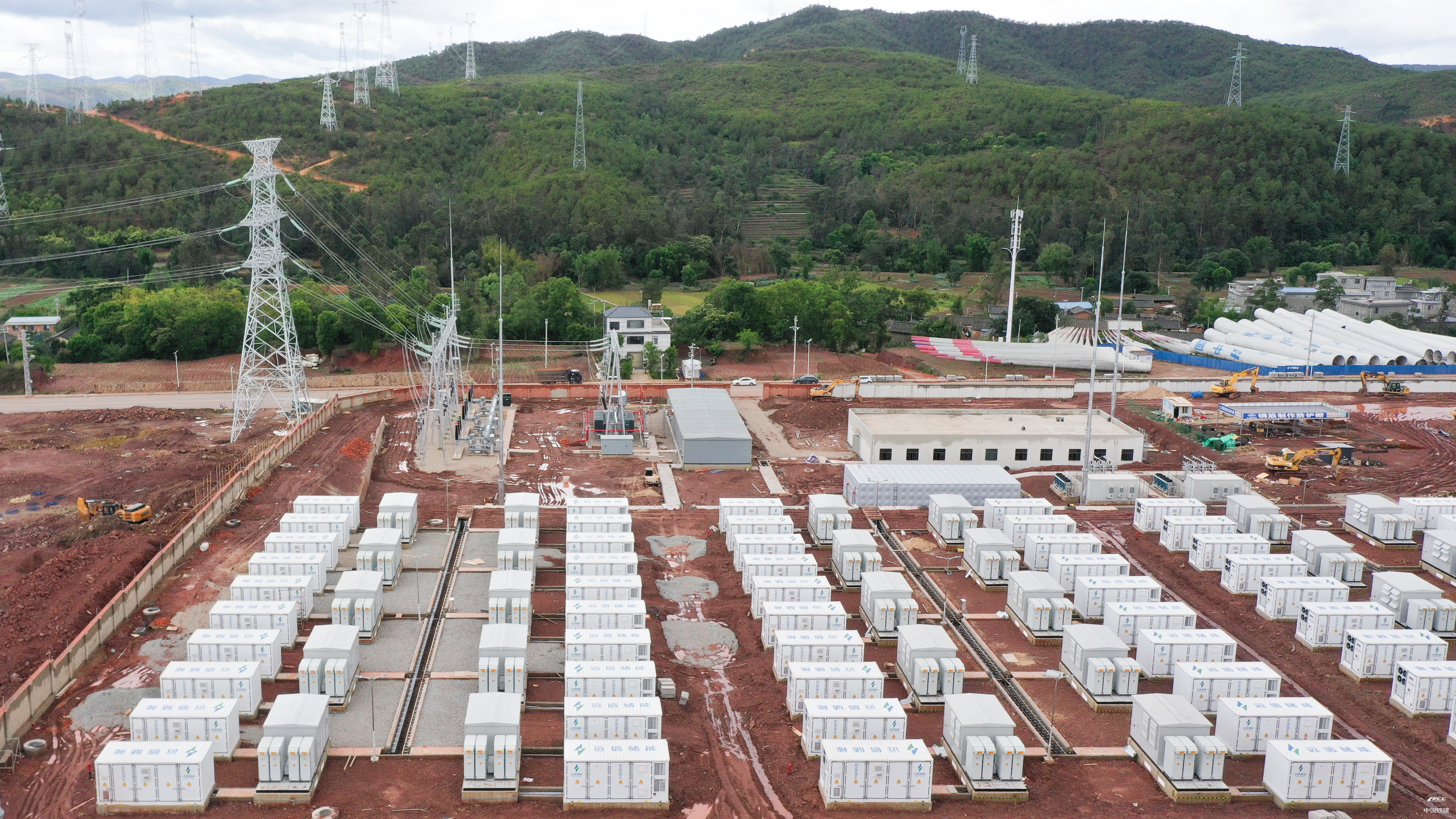

5月30日,历时85天,由中铁二十五局电务公司承建的南华200兆瓦/400兆瓦时独立共享储能电站成功实现并网发电。
该项目位于楚雄彝族自治州南华县老高坝工业园区内,是云南电网“十四五”能源规划的重点项目之一,总规划用地约77.3亩,储能电站终期规模400兆瓦/800兆瓦时,采用磷酸锂电池技术,本期建设规模为200兆瓦/400兆瓦时,墙内用地面积约49.3亩,主要包括储能系统、升压部分、送出工程等。
针对该工程特点,该公司第一时间调配资源和精干团队跑步进场,迅速组织策划专班开展前期策划,科学编制施工组织设计及专项方案,积极与建设单位沟通对接,进一步推动项目开工标准化建设。建设过程中,项目团队不断优化施工组织,扎实推进精细化管理,通过多次召开技术专题会,全流程强化施工安全、质量,优化配置人员、机具、设备等资源,并采用“平面多工序、立体交叉作业”的方式,先后克服了工期紧、工序多等诸多困难,优质、高效地完成了此次储能电站项目并网施工任务。
针对连续的高空吊装施工,建设团队周密部署,结合现场条件,对设备的尺寸、重量、重心分布等数据进行反复、精准测算后,科学制定作业方案;通过扎实开展高空作业、应急处置培训和模拟演练,地毯式排查吊装区域,细致检查吊装设备状态等举措,“零失误”完成储备区设备安装,为后期系统调试提供了有力保障。
据了解,储能是电力系统中重要的灵活性调节资源,被形象地称为电网“充电宝”,尤其是新型储能,凭借响应速度快、能量密度大、灵活性好等优势。
该项目投运后,预计年充放电量约2亿千瓦时,每年可节约标准煤约3.6万吨,减少二氧化碳排放量约9.3万吨。项目采用“独立共享”储能模式,将在满足电力系统负荷调节需求的同时,实现储能资源的高效充分利用,提高风电、光伏等新能源发电消纳能力,助力区域经济社会发展绿色转型。
